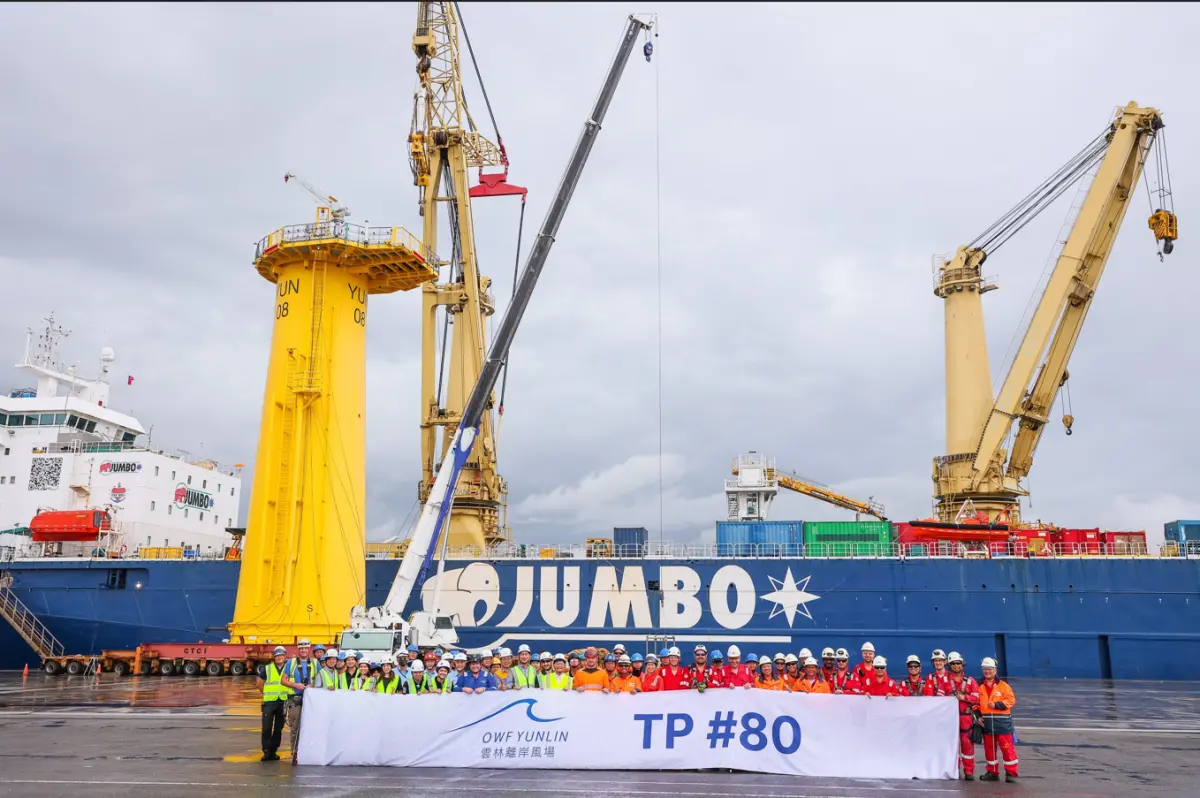

允能風力發電公司今(23)日宣布,其負責興建與運營的640MW的允能雲林離岸風場成功完成全數80座水下基礎安裝,並且已經完成68座風機安裝作業,預計今年底前有望可以完工。

我是廣告 請繼續往下閱讀
允能風場位於台灣海峽,距台灣西海岸約 8 至 17 公里,水深約 7 至 35 公尺,約 82 平方公里的風場面積中設置 80 座風力發電機;裝置容量為640 MW的風場完成後,將是台灣第二大風場,足以供應超過 60 萬個家庭能源需求的潔淨能源。

天豐新能源全球執行長派崔克.拉莫斯(Patrick Lammers)表示,水下基礎安裝全數完成,展現出雲林離岸風場邁向完工的重大進程,「我們由衷感謝台灣政府的支持。天豐新能源一步步締造工程里程碑、排除萬難完成財務重整與國產化成就、致力實現綠能淨零與自然共存,這是我們對台灣能源轉型說到做到的承諾。」

回顧允能風場興建過程,一路遭遇相當艱辛。允能在2019年向銀行借貸高達新台幣940億元,創下當時亞洲最大綠電貸款案,可謂風光一時。

豈料,2020年發生新冠肺炎疫情,以及後續引發原物料上漲,都讓風場開發進度出現延宕。屋漏偏逢連夜雨,允能風場在2021年至2023年連續出現滑樁意外,這中間不僅推升開發成本,也因中間事故調查,導致風場開發延宕。

允能風場本應在2021年完成80個水下基礎、2022年全部併網的允能風場, 2023年遭經濟部能源署以未完工開罰。

接連施工延宕,讓天豐新能源銀彈吃緊,必須在2023年1月向銀行團求援,盼減降債務達上百億元;同年3月,天豐新能源董事長王雲怡因涉嫌行賄遭聲押、起訴,讓允能風場陷入龐大財務及法律危機。

所幸經過如此多波折,允能風場在政府及全球基礎建設合夥公司(GIP)進場後,得以讓財務危機在2023年9月可以緩解,風場開發也柳暗花明,終於有機會在今年底完工、併網。
