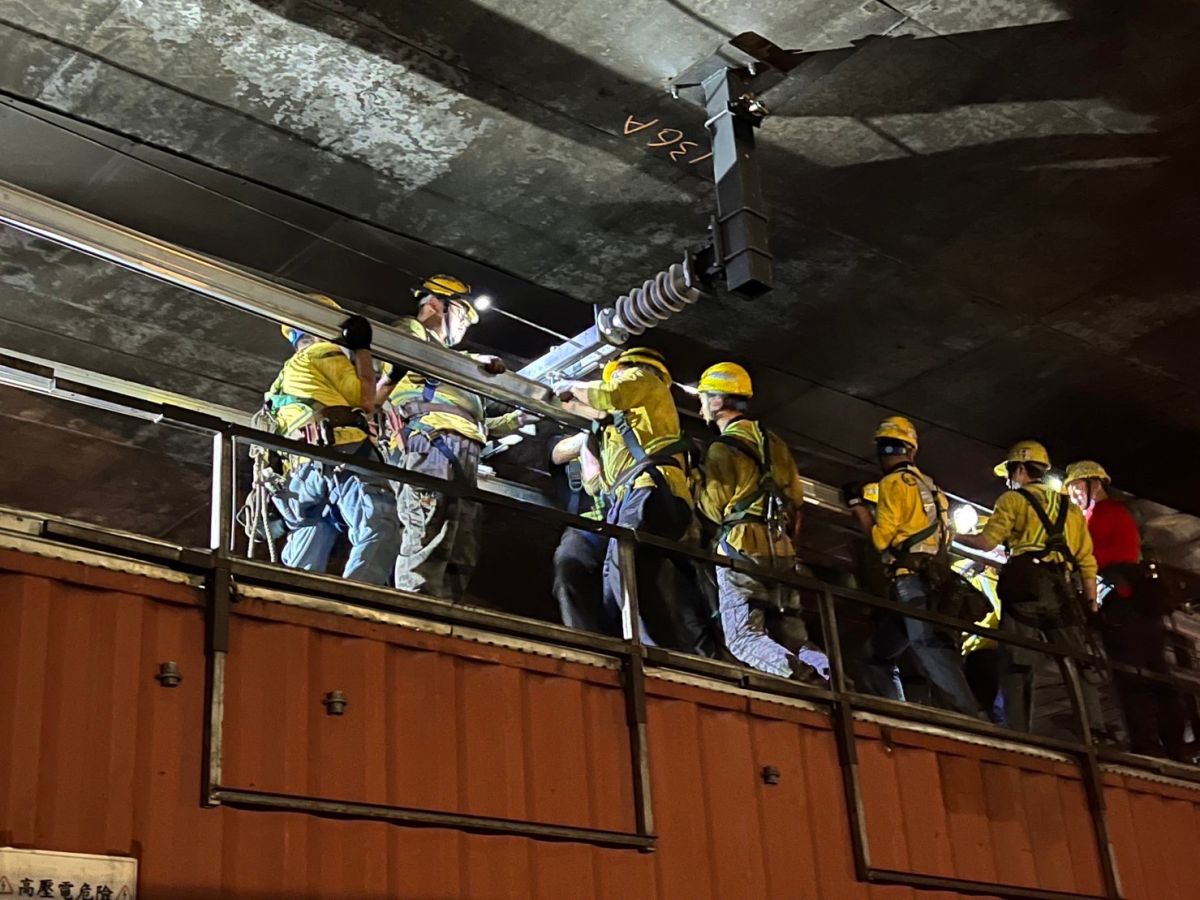

「台鐵電務智慧化提升計畫(台北電力段隧道段導電軌裝設統包工程)」將既有懸垂式電車線系統,改為結構簡單、維護成本低、高可靠度的導電軌系統,安裝總長度51.8公里,今(9)日凌晨1點完成最後6米導電軌貫通,達成最後一哩路,未來接觸線及導電軌設備使用年限可由20年增加為30年。

我是廣告 請繼續往下閱讀
台鐵局表示,該工程範圍自汐科站與南港站間之隧道引道段(約15K+800),迄板橋站與浮洲站間之隧道引道段(約37K+403),施工路段為台鐵行車密度最高、通勤需求最大、最重要的運輸區間,尤其台北車站為全國施工最困難的路段,需兼顧營運並確保運輸安全。

台鐵局指出,該計劃在設計階段獲得全國首例導電軌系統安全認證書,施工階段亦採用全國首創工法進行更換,在不影響行車狀況下逐步切換為導電軌系統。每日夜間施工僅有極為短暫的3.5小時,施工方式、機具與材料設備整備地點規劃得宜,使施工進度超前完成。

工程完工後實質效益能將維修人力由每年3240工數減少至639工數、維修更新成本由每年9583萬減少至2395萬、接觸線及導電軌設備使用年限可由20年增加為30年,大幅增加系統可靠度及列車運行安全性。

台鐵局表示,該計畫從先期計畫、規劃設計、履約施工至日後驗收營運各階段,皆以全生命週期的概念推動「安全管理系統」以克服現場施工及未來維保的困難,今天完成最後一里路,台鐵局長杜微在隧道安裝現場,主持貫通祈福儀式,除嘉勉施工團隊為台鐵基礎設施安全所作的貢獻外,也期許營運團隊日後要做好操作維養,把提升安全放在首位。
