台普威能源統包與建置規劃之台電路園變電所儲能系統裝置容量達20MW,為全國首座完工的變電所大型儲能案場。9月份台普威以優異的高性能,以高於標準的數據通過台電性能測試及驗證,更率先完成UL9540現場驗收試驗報告,並達噪音、電磁波規範標準。

我是廣告 請繼續往下閱讀
10月份經過台電三週嚴格的竣工檢查,並無發現任何可能影響加入系統的重大缺失或安全缺失,因此台電同意台普威路園儲能於12/08正式加入系統。並即進入第四階段,儲能管理系統720小時可靠度試驗與儲能系統30日曆天可靠度測試,路園變電所台普威儲能系統取得多項全國第一之實績,實屬難得。

一百一十一年十二月八日,台普威能源營運長李威儀、南區施工處呂處長世彬、高屏供電處劉處長國才、輸工處蔡曜鍠組長與高屏供吳瑞文經理等,偕同台電輸變電工程處、南區施工處、高屏供電處及路北與台普威能源股份有限公司工作伙伴,於高雄市路竹區路園一次配電變電所舉行加入系統祈福儀式。

在全球淨零排放趨勢下,臺灣致力於能源轉型,積極開發再生能源。然而,再生能源之間歇性及不易預測特性,將對電力系統產生一定程度衝擊。因此為了強化電網頻率穩定度,平滑化再生能源之輸出,具有快速反應及電能暫存特性之儲能系統,即成為協調再生能源與負載即時平衡的關鍵角色。

早在107年,台電已開始研究如何將儲能應用在電網中,同時也積極推動於台電自有的再生能源案場及變電所中,建置數個儲能系統,並獲能源局前瞻基礎建設計畫的挹注。計畫經費預定自110到114年分期撥付,共投資14.42億經費,加上台電自籌73.68億,總計達88.1億。

其中,台電蕭副總勝任指揮輸供電事業部,主導140MW之規畫建置,包含:路園變電儲能系統20MW、龍潭變電儲能系統60 MW、冬山變電儲能系統60MW。111年上線並正式加入系統運轉的,即是由台普威承包建置於路園變電所的20MW儲能系統。

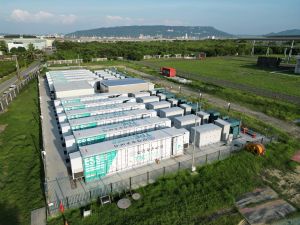

▲台電路園變電所儲能系統裝置容量達20MW,為全國首座完工的變電所大型儲能案場,十分具有指標性意義。(圖/品牌提供)
▲台電路園變電所儲能系統裝置容量達20MW,為全國首座完工的變電所大型儲能案場,十分具有指標性意義。(圖/品牌提供)
高雄的路園變電所台普威儲能系統自110年11月底開始進行建置,於今年12月正式加入系統,前後歷時一年,「因應時間提前,台電和廠商互相幫助、設法趕工,組員還曾在週日夜間11點傳訊息給我,說明施工圖審查進度。」輸變電工程處南區施工處變電二組經理翁松君說。

所有的儲能系統,於建置時都會有消防安全的考量,在國際間已有多起儲能系統致災的案例,「儲能系統最重要的是降低災害風險,因此都是以高標準訂定相關規格。」規劃變電技術組組長蔡曜鍠說明台電對安全的重視。根據台電要求,安全評估分為4個階段,首先在承包商的計畫書中,必須寫明所有元件規格及安規說明;其次是得標後要提送風險評估報告書,報告書中必需載明可能的風險及降低災害的方法;第三階段安裝時必需按照所提計畫書進行採購及安裝,並確保按照核定的圖面施工;最後則是進行安全及性能測試。「台電會逐一驗證安全性,才會允許送電。」

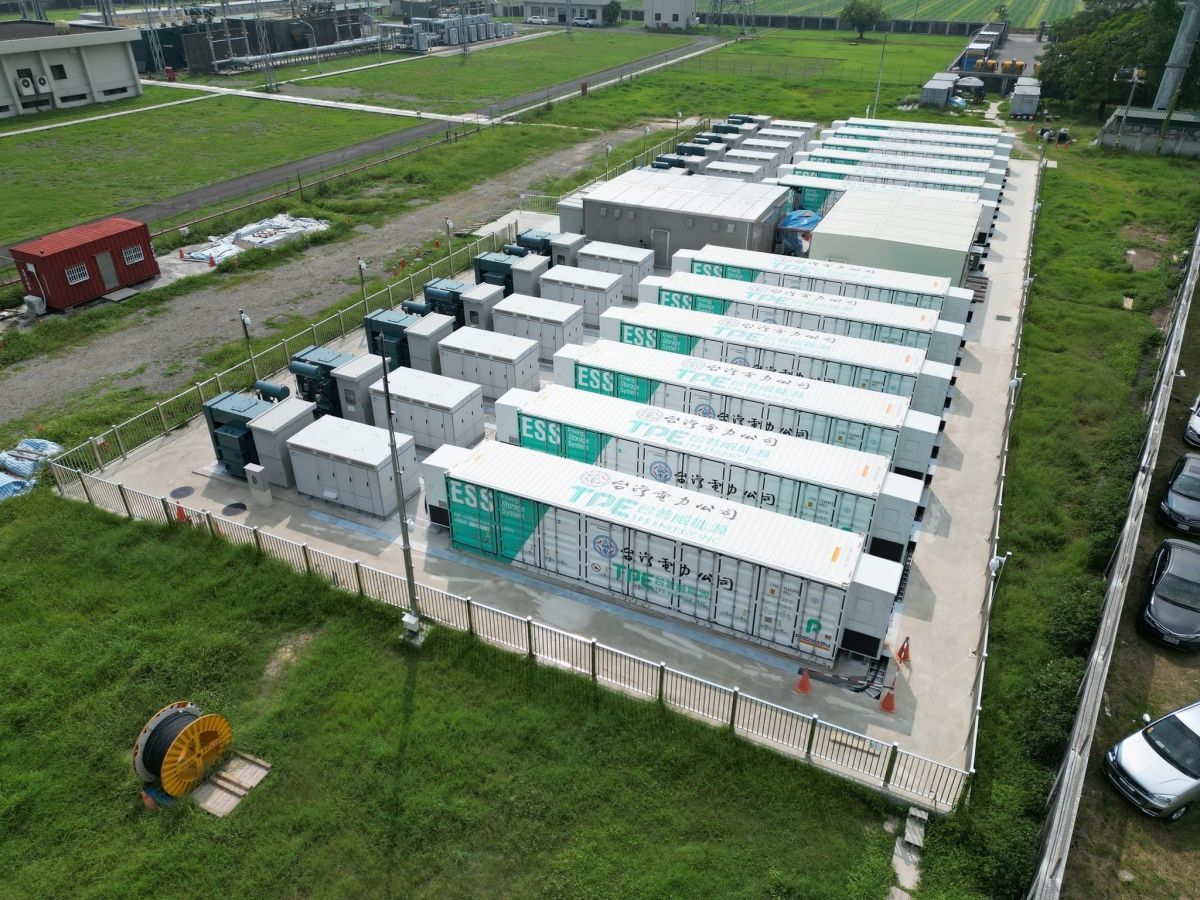

台普威能源李威儀營運長表示,台普威能源提供安全且穩定的儲能系統,加上實際安裝、調機、運轉與維運之專業經驗,才能承擔此艱鉅任務。此外,台普威能源專業人員已取得國際大廠授權之相關技師證照,並且定期接受其教育訓練與考試,以確保儲能系統長期運轉之安全與穩定性。

依據經濟部標準局於111年11月14日公告「戶外電池儲能系統案場實施自願性產品驗證相關規定」,路園變電所台普威儲能系統已提前完成UL9540現場驗收試驗,為全國首家於台電變電所內竣工之儲能系統,並符合經濟部111年9月13日公布「併網型儲能系統設置區域及設置安全規範」之案場。

為因應國內對儲能系統之強大需求,台普威能源陸續取得世界前四大儲能設備廠商的支持,將最新架構之儲能系統導入國內。除再次強化安全之外,亦能達到快速安裝、有效運維並大幅縮小用地面積之需求,更可提供增強型控制邏輯(E-dReg)。如此一來,儲能除既有AFC自動調頻功能,更同時擁有可接受台電調度的雙重邏輯。在路園案後,台普威能源緊接將於年底開始建置200MW日前輔助服務案場,計畫112~113年陸續完工。另於民國111年11月4日,成功取得經濟部能源局第一宗儲能系統結合太陽光電設備標案,台普威將繼續成為台灣儲能業界的先行領導者。
